Cập nhật tiến độ công trình Mộ Lao 06/08/2024
06/08/2024
76
Cập nhật một số hình ảnh tiến độ tại công trình Mộ Lao, Hà Đông, Hà Nội đến ngày 06/08/2024
Xem toàn bộ hình ảnh công trình tại bài viết: Nhà anh Ngọc - Mộ Lao
Thi công bê tông lót móng

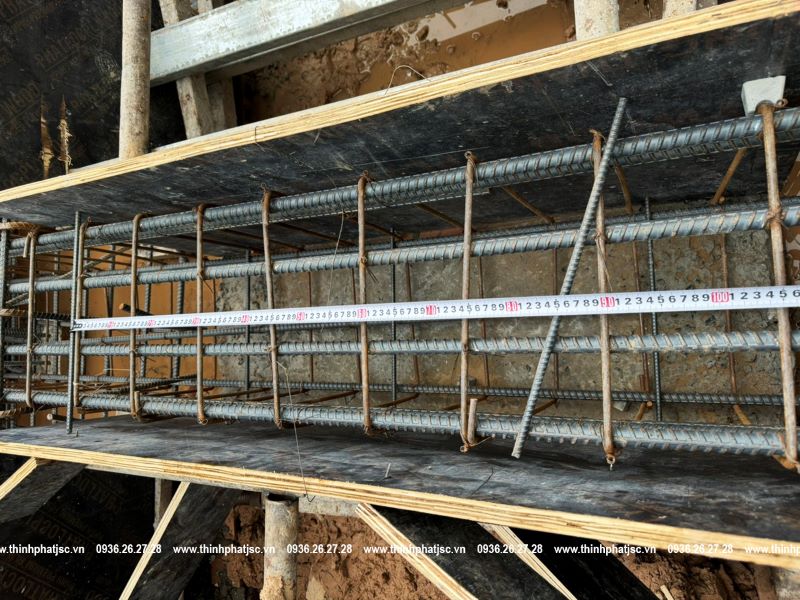

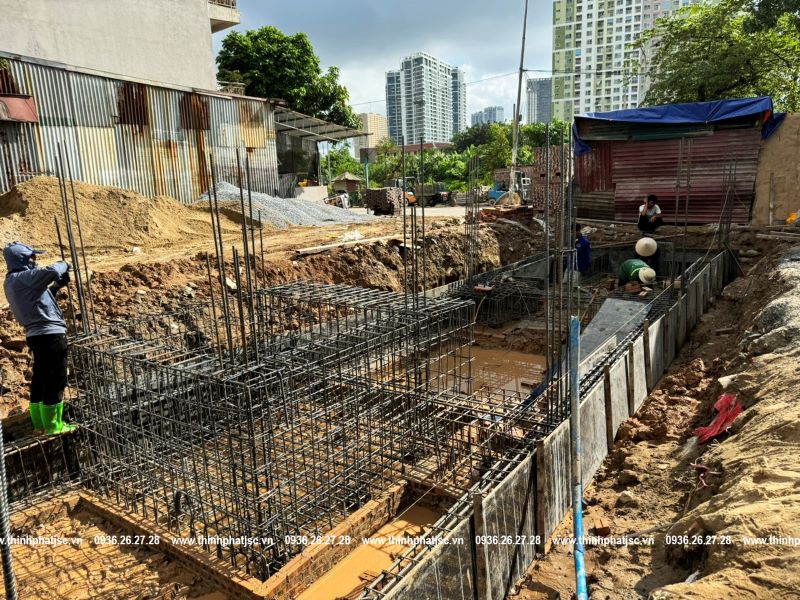

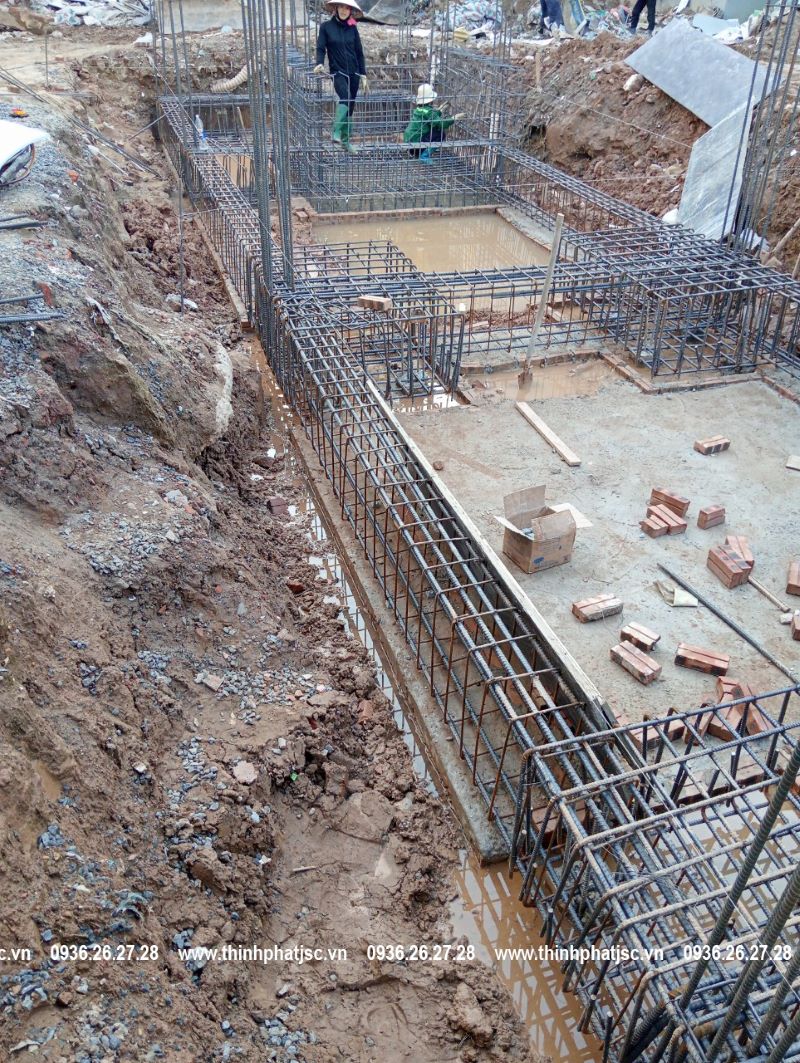

Các công tác thi công ván khuôn, cốt thép móng

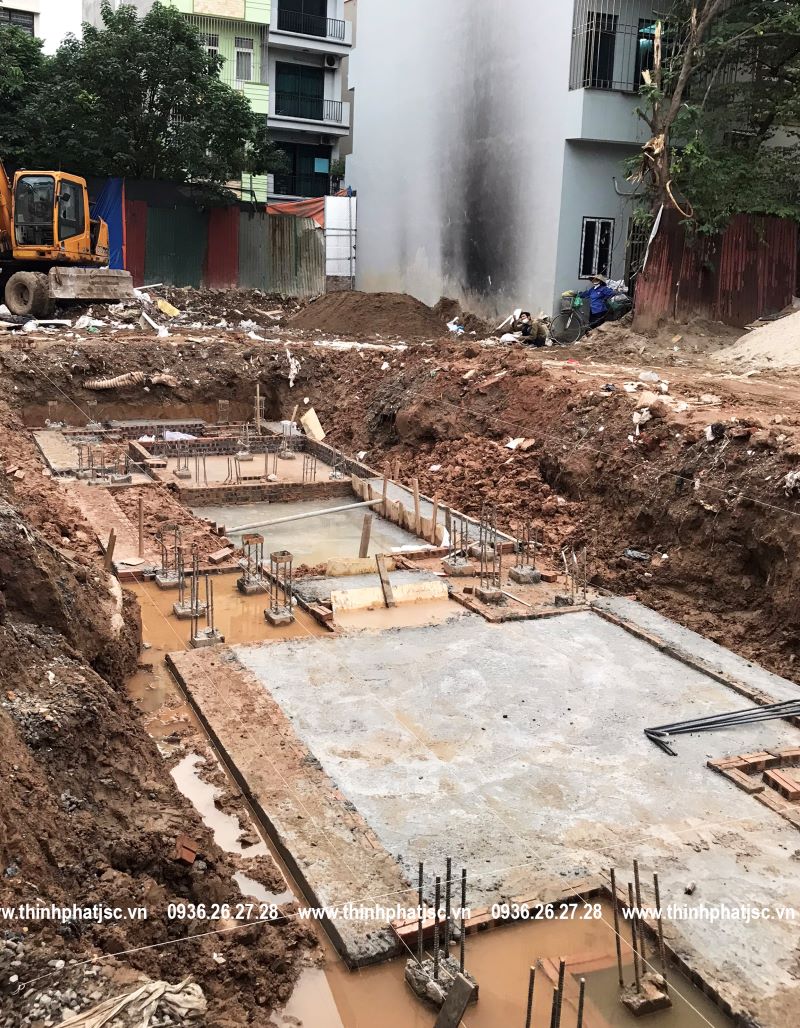

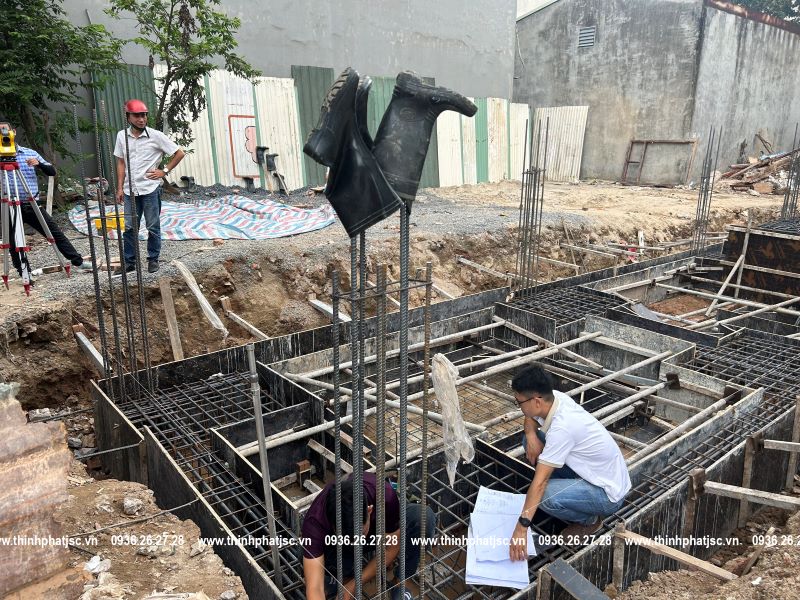

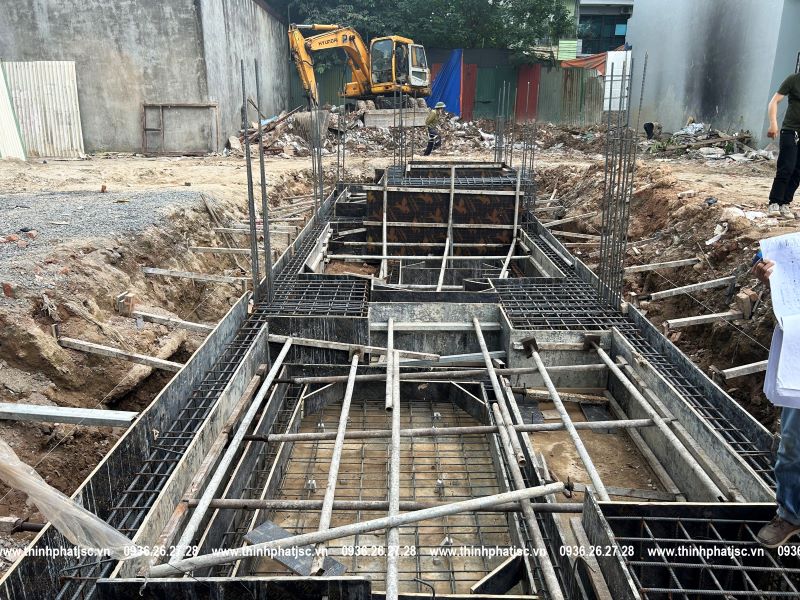

Nghiệm thu cốp pha cốt thép móng

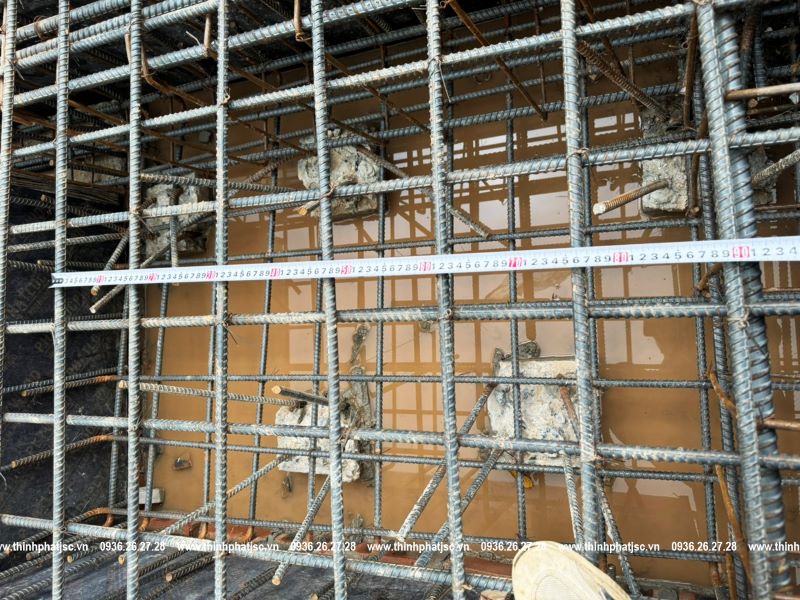

Xịt rửa vệ sinh thép móng trước khi đổ bê tông

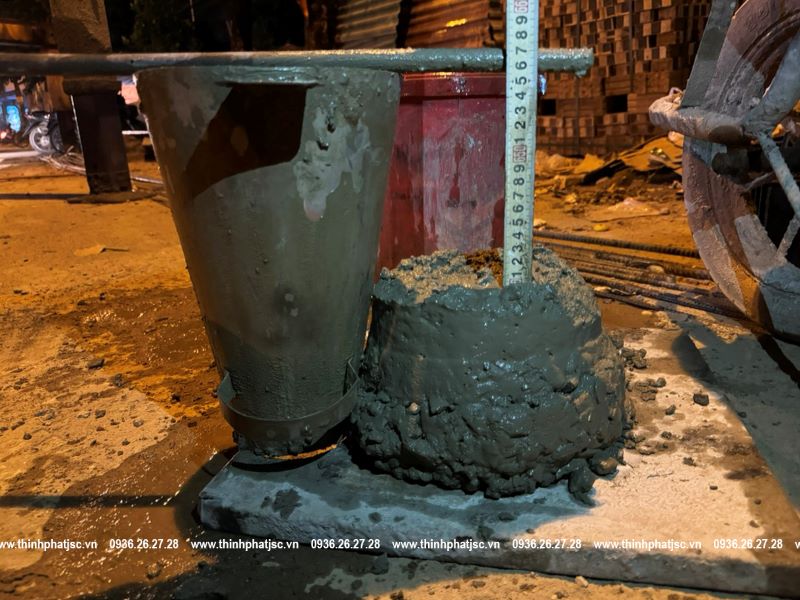

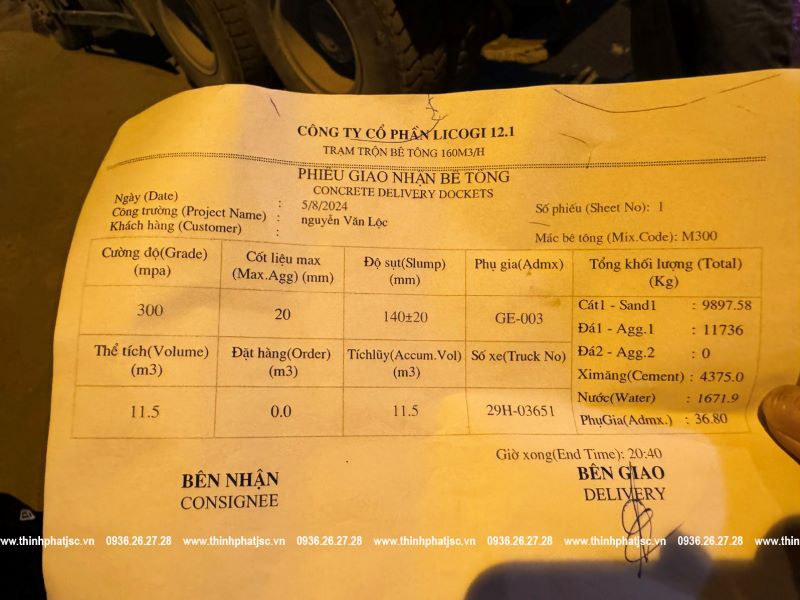

Nghiệm thu bê tông thương phẩm trước khi đổ

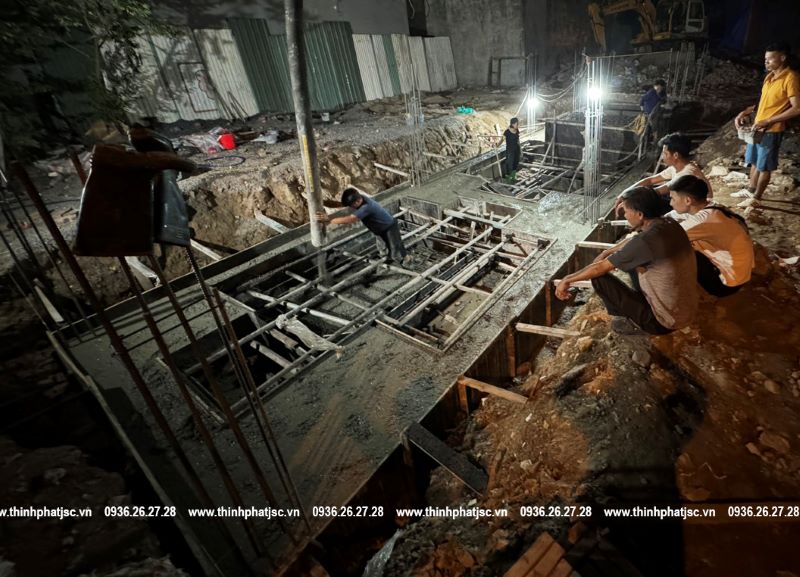

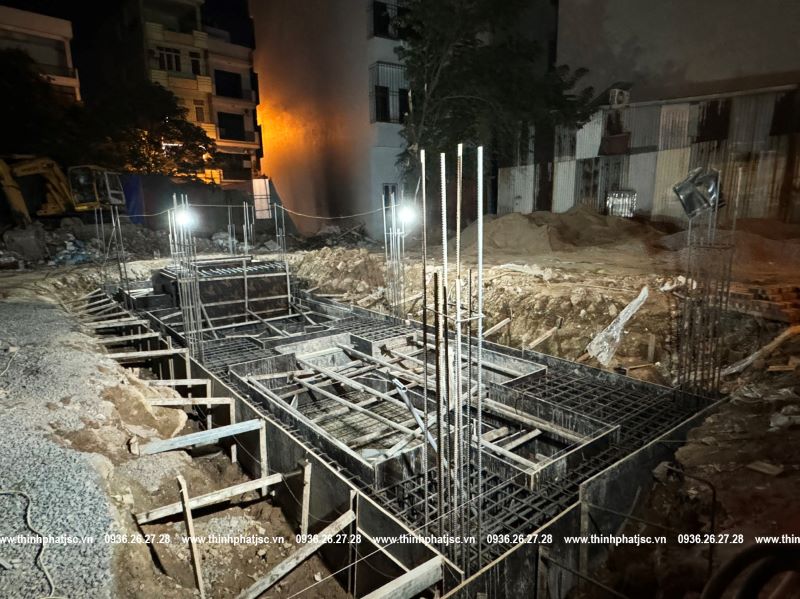

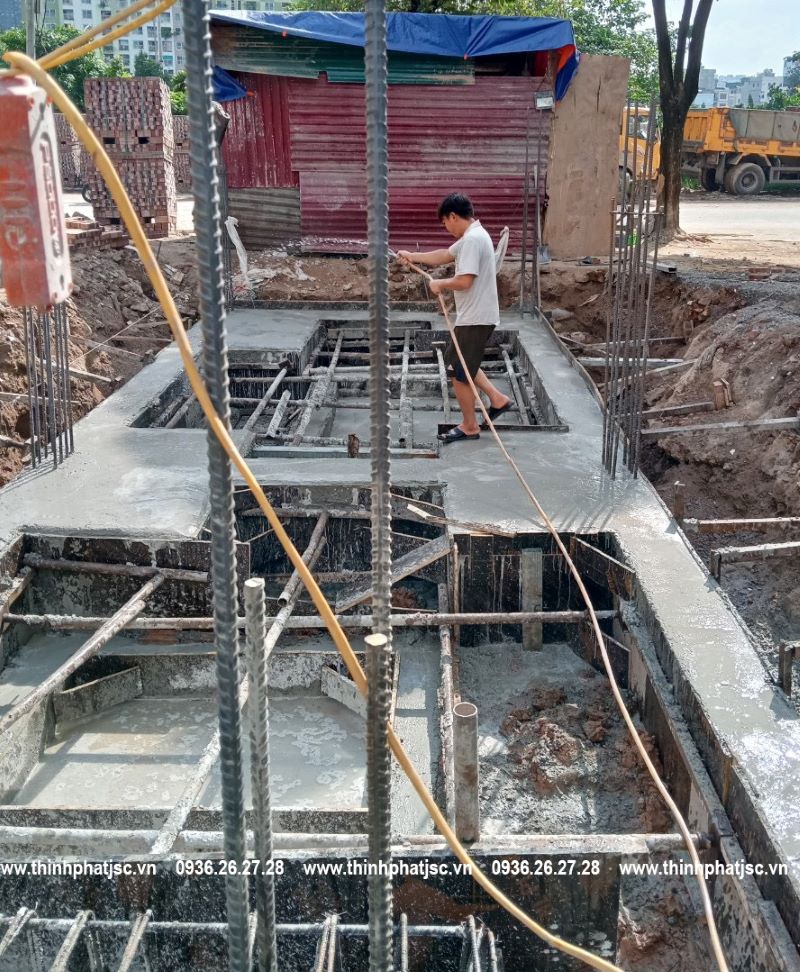

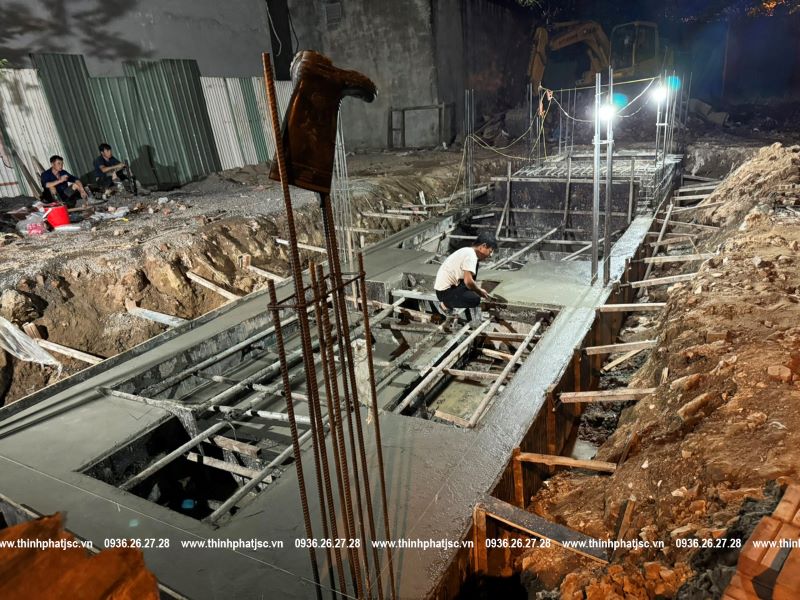

Hoàn thành đổ bê tông móng
Tưới nước bảo dưỡng bê tông móng. Ảnh cập nhật ngày 06/08/2024
